Modelo de cronograma de obra grátis, com gráfico de Gantt.

Planilha de cronograma físico com Gantt automático: informe as etapas, o peso, o início, a duração e o % concluído, e veja o avanço da obra, o previsto para hoje e as etapas atrasadas.

Abre no Excel, no Google Planilhas e no LibreOfficeCom exemplo preenchido

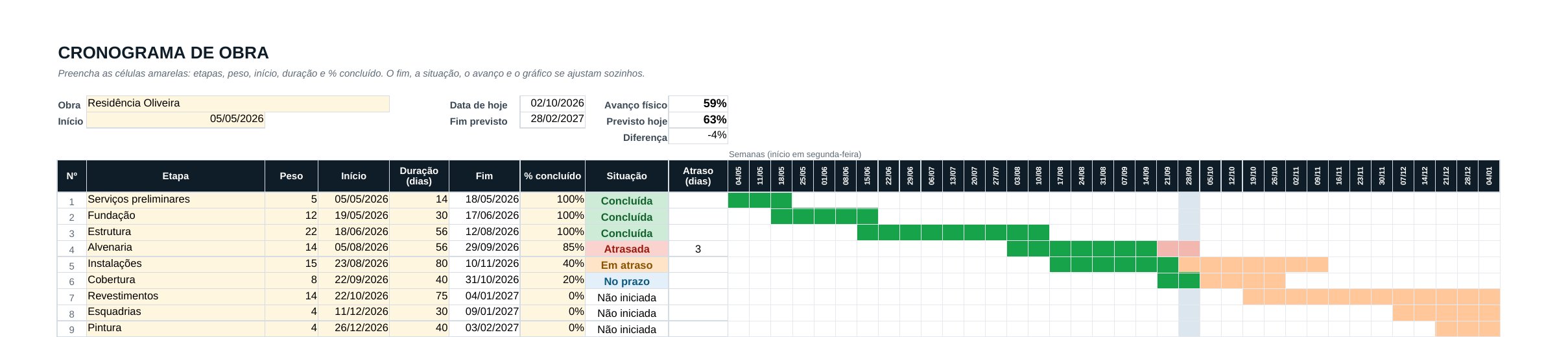

Prévia do modelo de cronograma de obra com gráfico de Gantt, avanço físico e situação das etapas
O que vem no modelo

Tudo o que precisa estar registrado.

  • Gráfico de Gantt automáticoas barras se desenham sozinhas pelas datas, por semana, com a semana de hoje marcada.
  • Etapas com pesoo avanço físico da obra é a média do % de cada etapa ponderada pelo peso.
  • Previsto × realizadoquanto a obra deveria estar pronta hoje e a diferença em relação ao real.
  • Situação de cada etapanão iniciada, no prazo, em atraso, atrasada ou concluída, com os dias de atraso.
  • Exemplo de obra residencial10 etapas com pesos e durações de referência para você ajustar.
  • Até 20 etapase o fim previsto da obra calculado pela última etapa.
Como usar

Passo a passo.

  1. Informe a obra e o início

    A data de início (célula B5) define a primeira semana do gráfico. Nas linhas de exemplo, mudar essa data desloca o cronograma inteiro.

  2. Liste as etapas

    Na ordem de execução, com a duração em dias corridos. Etapas podem se sobrepor.

  3. Distribua os pesos

    Quanto cada etapa representa da obra, em geral pelo custo. A soma deve dar 100.

  4. Atualize toda semana

    Preencha o % concluído de cada etapa. O avanço, o previsto e a situação se ajustam sozinhos.

Como montar um cronograma de obra que dá para acompanhar

O cronograma físico mostra quando cada etapa da obra deve começar e terminar. Ele só é útil se for comparado com o que está acontecendo de verdade: por isso este modelo calcula, além das datas, o avanço físico (quanto da obra já foi feito) e o avanço previsto para a data de hoje.

Use pesos, não só datas

Uma obra com a pintura 100% pronta e a estrutura pela metade não está “50% concluída”. O peso de cada etapa, normalmente proporcional ao custo, faz o avanço refletir o tamanho real de cada serviço. Exemplo: com fundação (peso 12) concluída e estrutura (peso 22) pela metade, essas duas etapas somam 12 + 11 = 23 pontos dos 100 da obra.

Previsto para hoje

Para cada etapa, o modelo calcula quanto dela deveria estar pronto na data de hoje, proporcional aos dias já passados. A média ponderada é o avanço previsto da obra. Se o real está abaixo do previsto, a obra está atrasando, mesmo que nenhuma etapa tenha passado do fim ainda.

Sobreponha as etapas com critério

Instalações começam durante a alvenaria, e a cobertura pode andar junto com os revestimentos internos. Planejar essas sobreposições encurta a obra, mas exige acompanhar com mais frequência.

Atualize toda semana

Um cronograma atualizado uma vez por mês só mostra o atraso quando ele já aconteceu. Reserve 10 minutos por semana para atualizar o % de cada etapa, de preferência a partir do diário de obra.

Com o cronograma pronto, use o mesmo avanço para fazer as medições: veja como em controle financeiro de obras.

Sem planilha

Deixe o cronograma se atualizar sozinho.

No Constrools, a equipe atualiza o avanço das etapas pelo celular, a linha do tempo mostra o que está atrasado e o painel avisa a gestão. O mesmo avanço calcula as medições e aparece para o cliente no portal.

  • Gantt com a situação de cada etapa
  • Distribuição automática das datas
  • Alerta de etapa atrasada
  • Medição calculada pelo avanço
Conhecer o gestão de obras
Dúvidas

Perguntas frequentes.

Baixe de novo quando quiser:

O modelo é gratuito mesmo?

Sim. Você baixa direto, sem cadastro, e pode usar e adaptar à vontade.

Funciona no Google Planilhas?

Sim. As fórmulas e as cores do gráfico funcionam no Excel, no Google Planilhas e no LibreOffice. A data de hoje se atualiza sozinha toda vez que o arquivo é aberto.

Como calcular o avanço físico da obra?

Multiplique o % concluído de cada etapa pelo peso dela, some tudo e divida pela soma dos pesos. Com pesos que somam 100, o resultado já é o percentual da obra. A planilha faz essa conta sozinha.

Qual a diferença entre cronograma físico e físico-financeiro?

O físico mostra prazos e avanço das etapas. O físico-financeiro acrescenta quanto será gasto (ou faturado) em cada período. Com os pesos pelo custo, este modelo já dá a base para o físico-financeiro.

Posso ter mais de 20 etapas?

Sim: insira linhas no meio da tabela (antes da linha de total) e copie as fórmulas da linha de cima. O gráfico acompanha as linhas novas.
